Salvatore Curaba a confié à ICT Vision l'architecture technique de son nouveau stade.

  • 600 Points Data
  • Backbone Fibre 25 GBPS
  • Schémas de câblage
  • Plans de position
  • Cahiers des charges
  • Système d'information
  • Téléphonie VOIP
  • Infrastructure fibre optique
  • Electricité industrielle
  • Câblage détection incendie
  • Vidéophonie
  • Détection incendie
  • Servers & Computing

Le client

La RAAL La Louvière, club promu en Pro League en septembre 2024. L'Easi Arena, 8 050 places, doit devenir le premier stade wallon aux normes de la Pro League. Une deadline non négociable : premier match officiel en juillet 2025.

Entrés pour concevoir. Restés pour tout livrer.

Septembre 2024. Salvatore Curaba, l'homme qui a ressuscité la RAAL La Louvière, décroche la licence Pro League. Un rêve. Et un chantier : un stade de 8 050 places, l'Easi Arena, à livrer pour juillet 2025.

Dix mois pour sortir un stade aux normes D1A, avec tout ce que ça implique : WiFi haute densité, vidéosurveillance, contrôle d'accès, ticketing, sonorisation, LED boarding, caméras analytiques, éclairage architectural. Une dizaine de corps de métier. Aucun pilote central.

ICT Vision entre dans le projet pour une mission simple : concevoir l'architecture réseau.

Dix mois plus tard, on coordonne tout le chantier, on livre l'infrastructure complète, et on maintient encore aujourd'hui.

Voici comment.

ICT Vision a assuré la cohérence entre nos besoins techniques pour le stade, les exigences de délais ainsi que les normes à respecter.
Salvatore Curaba, Président

Les défis

Un stade aux normes Pro League, c'est une dizaine de systèmes techniques qui doivent cohabiter : WiFi haute densité, vidéosurveillance, contrôle d'accès, audio, éclairage architectural, LED boarding, ticketing. Autant de prestataires spécialisés, autant d'exigences différentes.

Le défi : faire en sorte que tout s'intègre sur une infrastructure cohérente, dans un calendrier serré, sans que les uns attendent les autres.

01 — Concevoir

Mission initiale : architecture LAN et WLAN complète du stade, câblage inclus.

On conçoit un backbone fibre 24 brins OM4, une architecture hiérarchique à 2 racks Core et plusieurs racks Access répartis sur les trois niveaux. En parallèle, on revoit la kitlist Network & Cybersécurité proposée par d'autres fournisseurs : matériel moins cher, performance équivalente, économies significatives validées par Salvatore après plusieurs semaines d'arbitrage.

Première mission, premier résultat. La confiance est posée.

02 — Déployer (début 2025 → juin 2025)

La complexité explose.

L'électricien mandaté avance, mais pas au rythme de la deadline. Et les demandes arrivent de partout : l'intégrateur audio veut ses câblages spécifiques, le prestataire sécurité réclame ses tirages, l'incendie impose ses contraintes, l'éclairagiste demande du DMX, le fournisseur LED veut ses alimentations, et Salvatore fait évoluer les besoins à mesure que le gros œuvre progresse.

Chaque corps de métier tire dans son sens. Personne ne coordonne. Le client est dans le flou.

Salvatore se tourne vers ICT Vision.

D'abord pour dépanner l'électricien : plans unifilaires, plans de position, boucles incendie et intrusion, synoptique du contrôle d'accès. Puis pour envoyer des techniciens en renfort. Puis, très vite, pour prendre le lead.

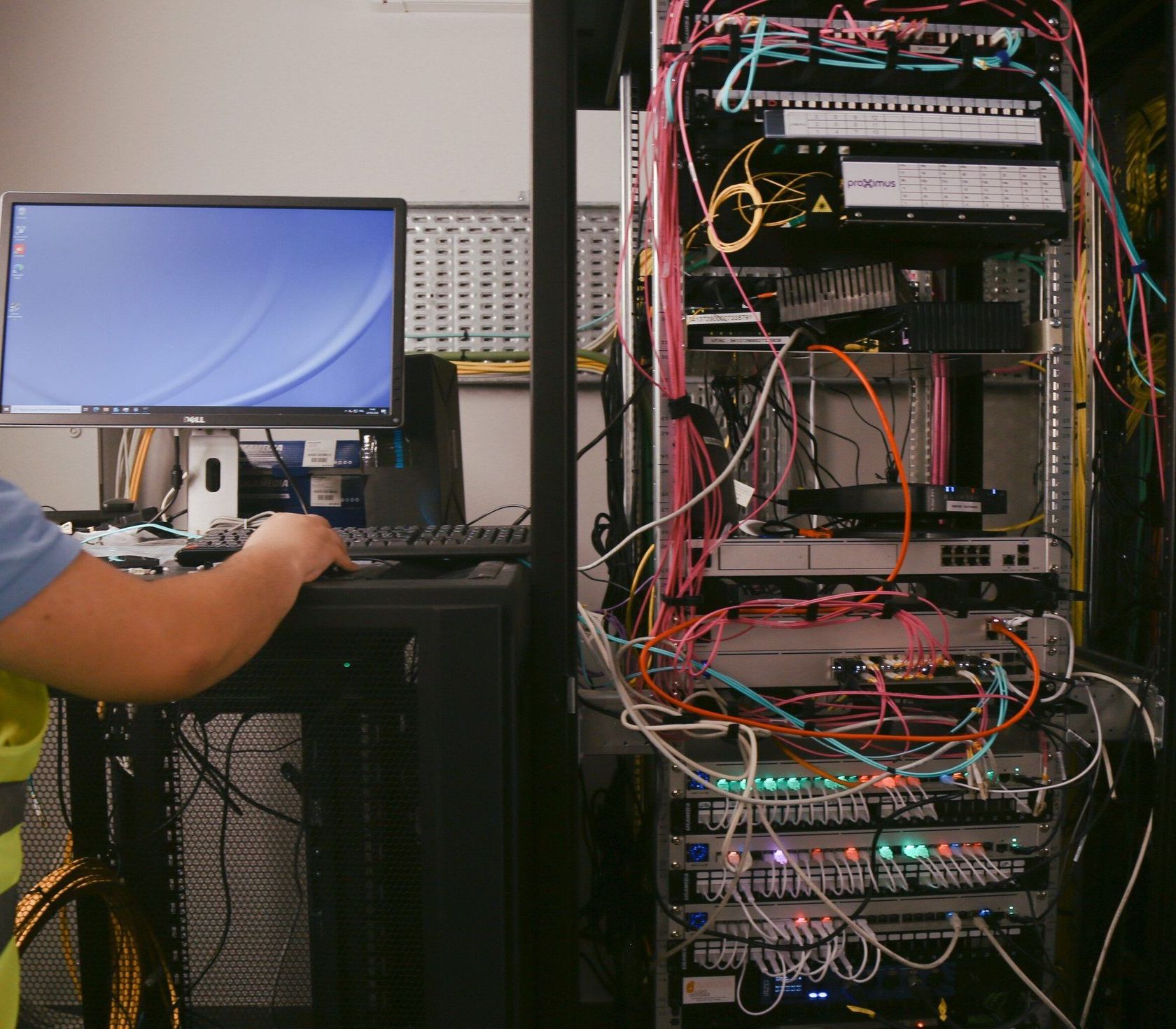

ICT Vision devient le coordinateur principal de l'infrastructure. L'électricien passe sous notre responsabilité. On ramène nos équipes, nos nacelles, notre matériel. On reprend l'exécution complète.



Ce qu'on a posé, concrètement :

  • ~20 000 m de Cat 6A pour la data
  • Près de 1 km de fibre optique OM4
  • +2 km de chemins de câbles et autant de tubage
  • Câbles électriques jusqu'à 240 mm², câbles DMX, câbles audio, alimentations dédiées

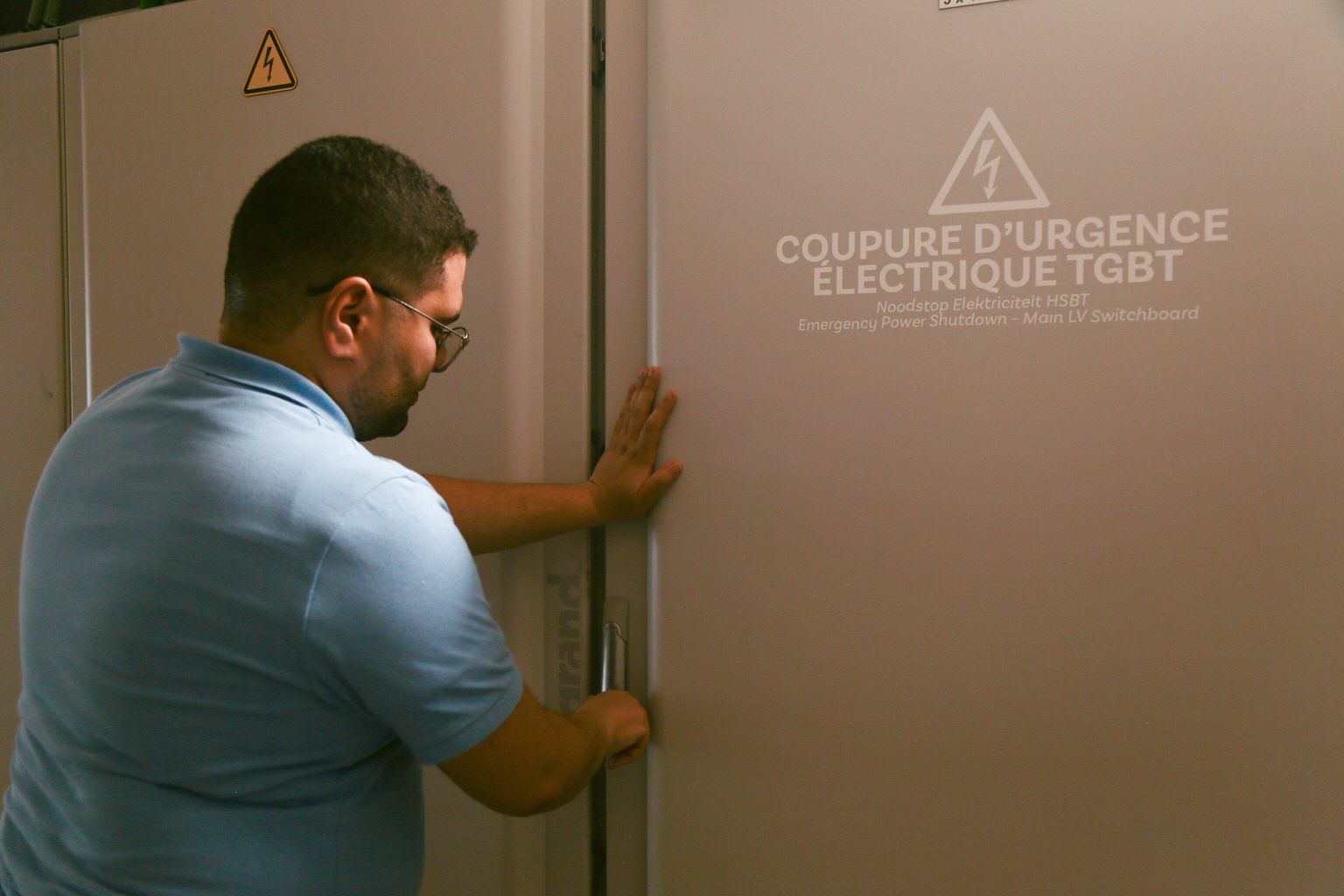

  • TGBT complet et tous les tableaux divisionnaires sur les trois niveaux
  • Tribunes entièrement câblées : data, électricité, DMX, audio, caméras

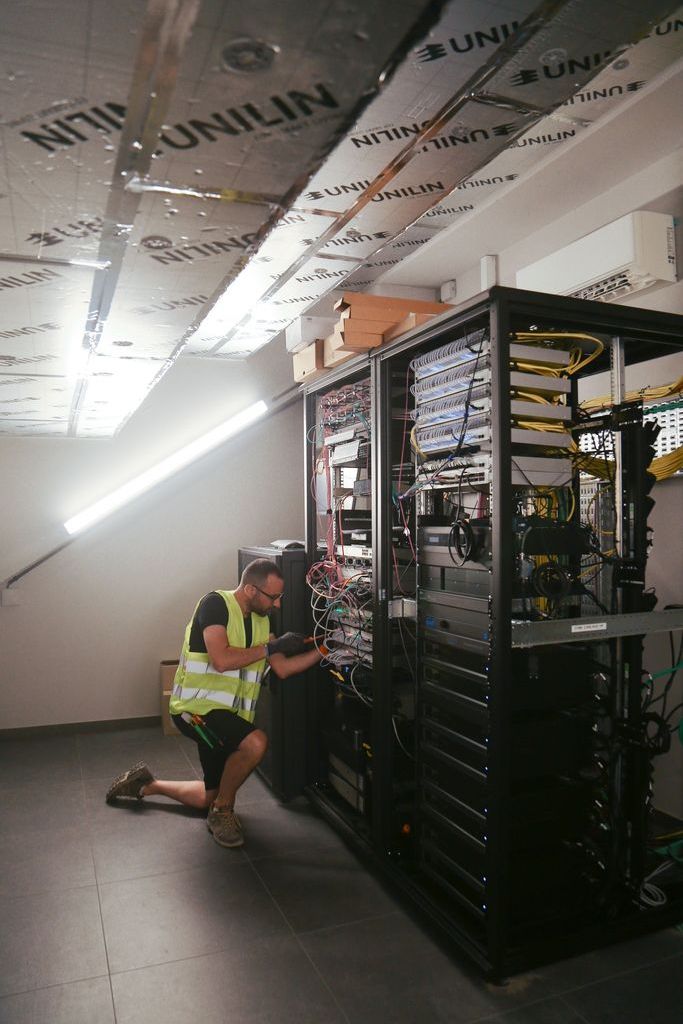

  • Éclairage extérieur, éclairage des fresques Pelletti, racks Core et câblage fibre inter-racks, bornes WiFi et matériel actif

Plus d'un million d'euros de matériel, main d'œuvre et services engagés.

03 — Activer (juin 2025)

Les câbles sont tirés. Les équipements sont posés. Maintenant, il faut que tout fonctionne — vite, parce que les autres prestataires attendent le réseau pour finaliser leurs installations.

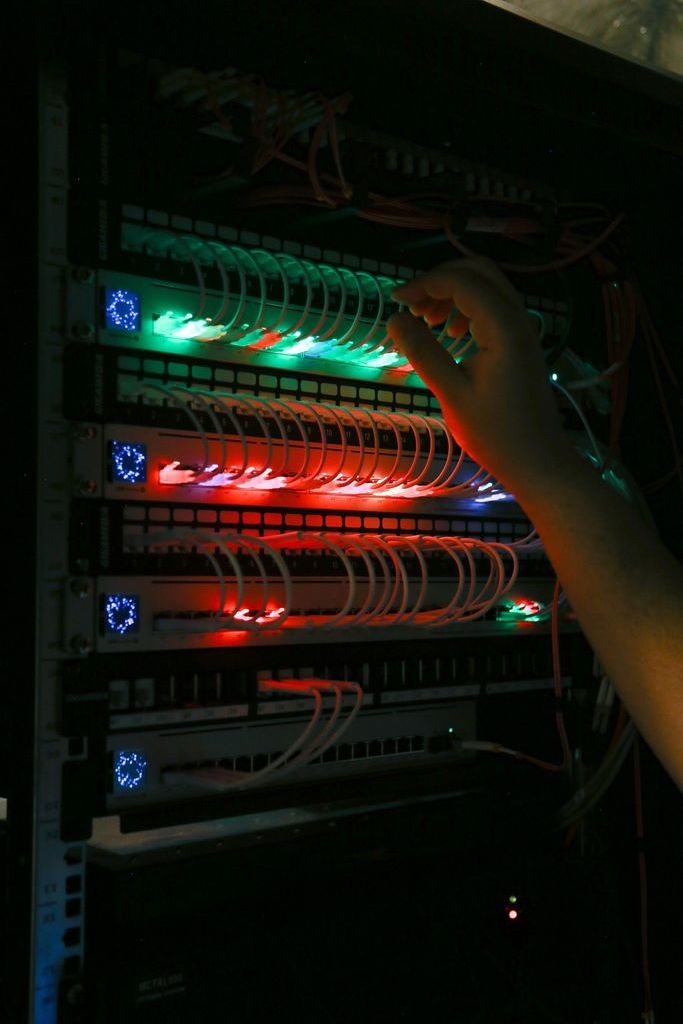

On active le LAN avec une segmentation par système : un VLAN pour la vidéosurveillance, un pour la domotique et l'éclairage architectural, un pour les écrans vidéo, un pour le WiFi public, un pour les systèmes de paiement, un pour l'audio. Chaque système isolé, l'ensemble supervisé de façon centralisée.

Plan d'adressage IP, configuration des switches, sécurisation des accès, mise en place du serveur principal, virtualisation de l'infrastructure, validation du ticketing et du contrôle d'accès.

Tests end-to-end. Tout communique. Le réseau est up. Les prestataires peuvent finir leurs installations.
